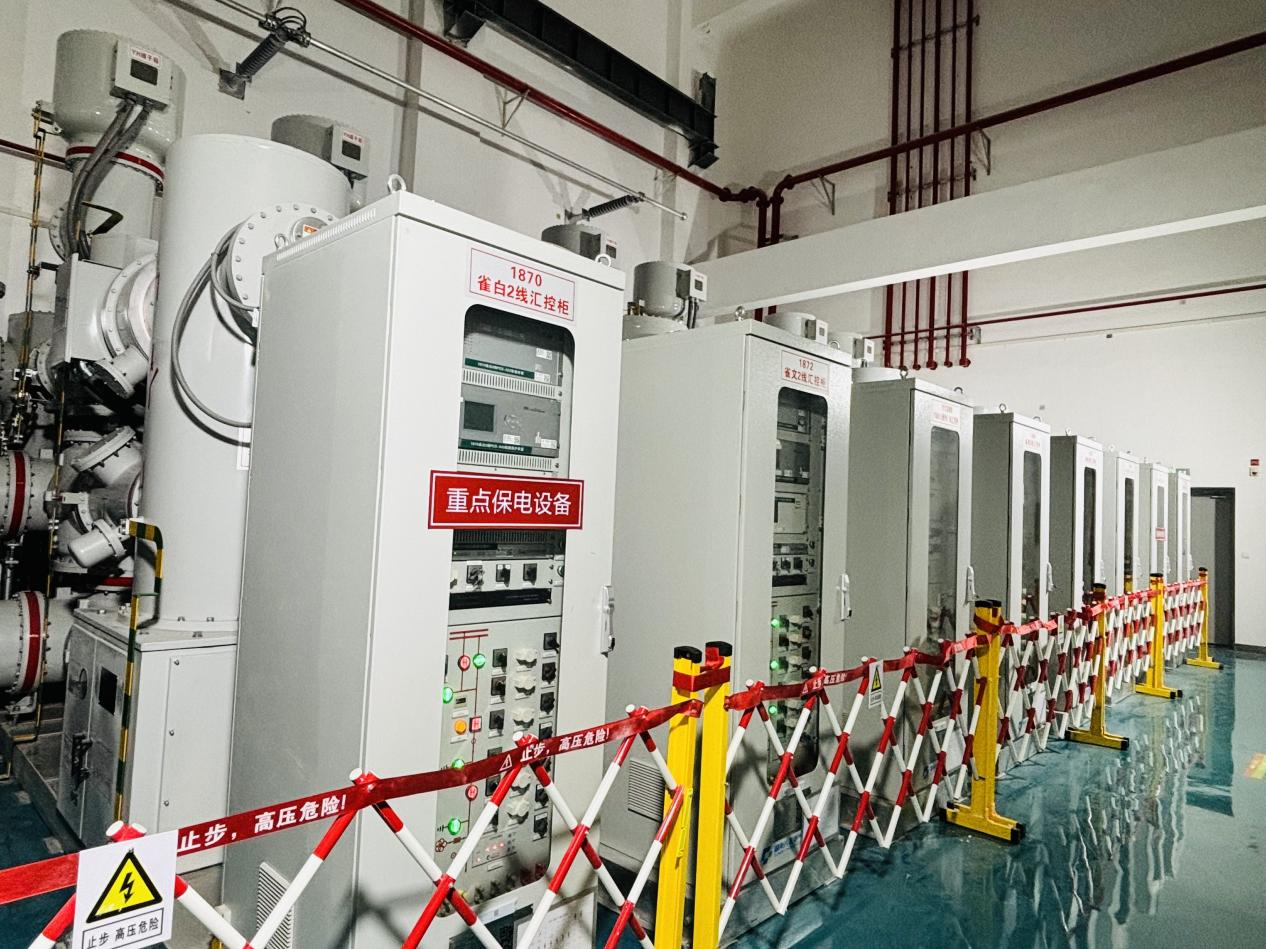

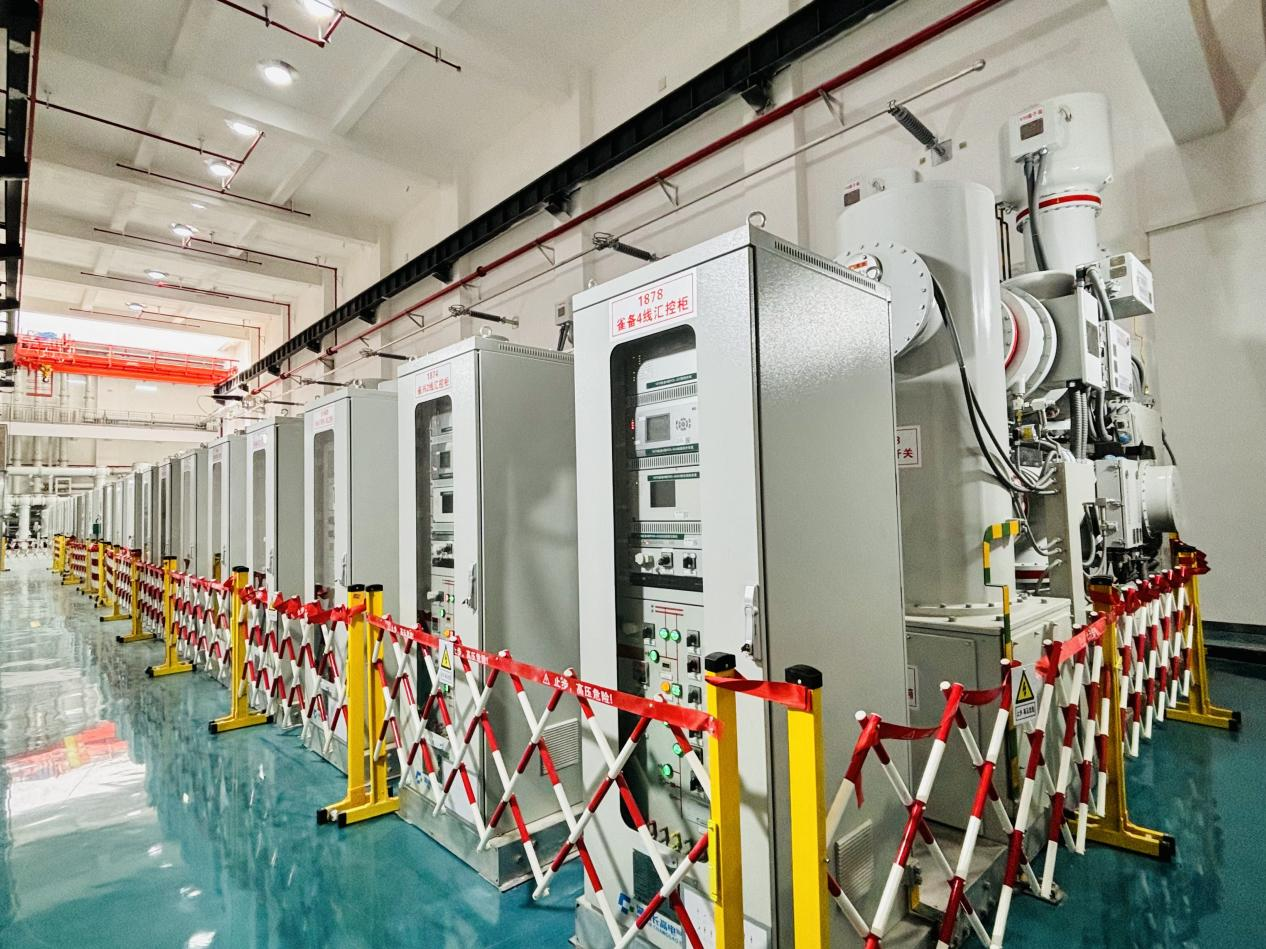

330千伏城南变电站110千伏一期送出工程全部投运

发布日期: 2025-06-27

6月25日22时57分,随着1216雀瓦线顺利启动投运,标志着公司今年迎峰度夏重点项目——330千伏城南变电站110千伏一期送出工程经过99天全力攻坚,圆满完成了全部建设投运任务。

作为330千伏城南变建成后的首个送出工程,共计送出6回110千伏电缆线路,一是将雁塔~南郊、雁塔~瓦胡同的2回110千伏线路π入330千伏城南变,形成城南~雁塔2回、城南~瓦胡同1回、城南~南郊1回的110千伏线路;二是将雁塔~白振Ⅰ、Ⅱ线的2回T接线在雁塔变侧断开,改接入330千伏城南变,形成城南~白振Ⅰ、Ⅱ线T接的2回110千伏线路。送出工程的投运将有效发挥330千伏城南变作为城市中心枢纽变电站的功能,优化区域网架结构,提高城区供电能力,缓解周边330千伏电站供电压力。

施工过程中,因利用老旧沟道进行电缆敷设,沟道环境复杂。为确保工程质量,项目管理中心协同建设部、运检部、高压电缆运检中心、亮丽电缆公司等对老旧沟道结构完整性、内部管线分布、渗漏点等进行全面排查。采用注浆加固、碳纤维加固等技术增强结构稳定性。对局部渗漏区域,采用高分子防水涂料、防水卷材等进行多层综合防水处理,确保沟道干燥安全。此外,与相关部门密切沟通,制定管线迁移保护方案,减少交叉施工隐患。采用模块化施工,提高沟道空间利用率,降低施工难度。安装通风设备、有害气体监测装置等,实时监控沟道内空气质量。加装排水系统,及时排除沟道积水,确保施工人员作业安全。在建设团队共同努力下,工程顺利如期投运。

工程建设过程中,项目管理中心党支部充分发挥党建引领作用,将“党建+电网攻坚”深度融合,持续发挥党员模范带头作用,主动承担施工协调、技术攻坚、安全管控等急难险重任务,“以“啃硬骨头”的干劲保质保量完成了建设任务,用实际行动诠释了“人民电业为人民”的企业宗旨。
